Никосия, Кипр. Бывший генеральный аудитор Одиссеас Михаэлидис заявил, что в 2019 году тогдашний президент Никос Анастасиадис лично взял на себя ответственность за продвижение проекта по строительству терминала сжиженного природного газа (СПГ) в Василико, несмотря на предупреждения о нарушениях. Его комментарии прозвучали на фоне требования Европейской комиссии вернуть €67,2 млн из выделенных грантов.
Предупреждения и спорный контракт
По словам Михаэлидиса, на встрече в ноябре 2019 года с участием президента Анастасиадиса, министра финансов Харриса Георгиадиса, министра энергетики Йоргоса Лаккотриписа и юридических консультантов Defa он и государственный казначей заявили, что контракт с китайским консорциумом CPP противоречит нормам ЕС о госзакупках.
Аудитор предупреждал, что подписание соглашения приведёт к потере грантов на сумму €101 млн. Однако Георгиадис тогда сказал: «Даже если мы потеряем €101 млн, я всё равно поддержу проект», а Анастасиадис добавил: «Это зависит от меня».
Несмотря на возражения, контракт был заключён в декабре 2019 года.
Дополнительные расходы и одобрение кабинета
На совещании в 2022 году подрядчик запросил дополнительные €25 млн из-за роста цен на сырьё. Михаэлидис и казначей вновь возражали, но остальные участники, включая тогдашнего министра энергетики Наташу Пилидес и генерального прокурора Йоргоса Саввидиса, одобрили выплату.
Аудитор также отметил, что кабинет министров в 2019 году разрешил Defa подписать соглашение напрямую с CPP, а не с консорциумом в целом, что противоречит закону.
Нарушения, выявленные Еврокомиссией
Министр энергетики Джордж Папанастасиу сообщил, что в письме от 22 сентября Европейская комиссия указала три серьёзных нарушения:
-
несоответствие квалификационным критериям тендера,
-
неправильные критерии технической оценки, где баллы были «округлены» в пользу консорциума,
-
незаконное двустороннее соглашение Etyfa с CPP.
Эти нарушения лишили проект права на финансирование ЕС.
Задержки и разрыв контракта

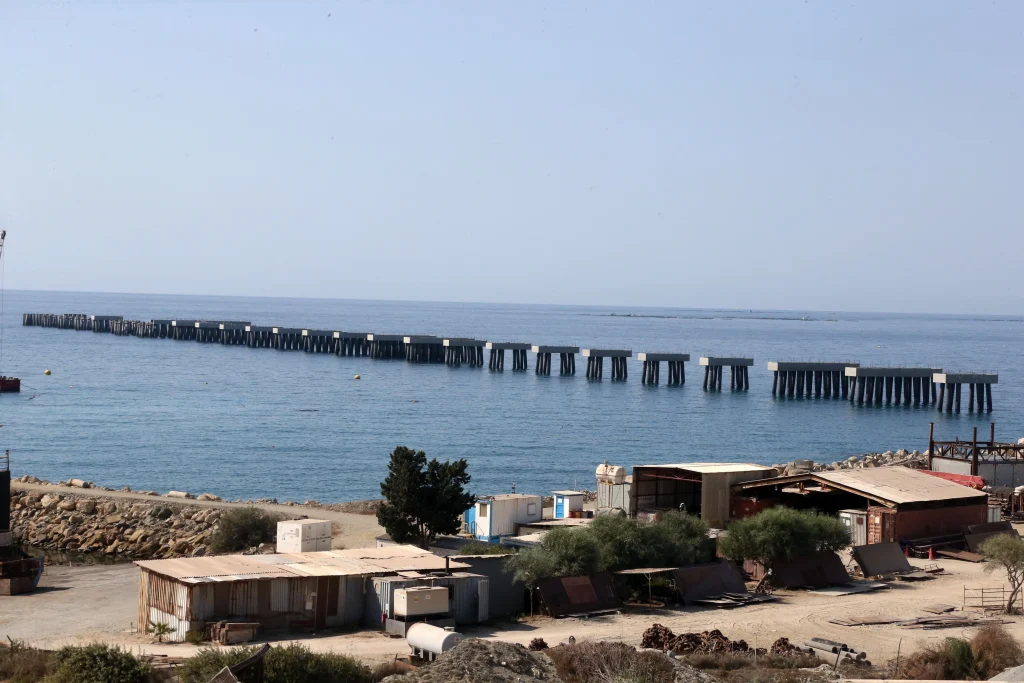

Хотя контракт подписали в 2019 году, фактическая работа началась только в 2020-м. Строительство планировалось завершить к июлю 2022 года, но сроки сдвигались четыре раза: на сентябрь 2022-го, июль и октябрь 2023-го, а затем июль 2024 года. Летом 2024 года китайский подрядчик отказался от участия, заявив о неоплаченных счетах и «непримиримых разногласиях» с Etyfa.
Ответственность администраций
Михаэлидис назвал действия администрации Анастасиадиса «невыносимо безответственными» и отметил, что и нынешнее правительство Никоса Христодулидиса не справилось с ситуацией, так как «за 15–16 месяцев так и не смогло назвать дату завершения проекта».
Как вы считаете, должен ли Кипр продолжить проект СПГ в Василико любой ценой или же пересмотреть его с учётом ошибок прошлого?
