EAC заявляет, что новые турбины для электростанции Декелия могут не прибыть до 2030 года

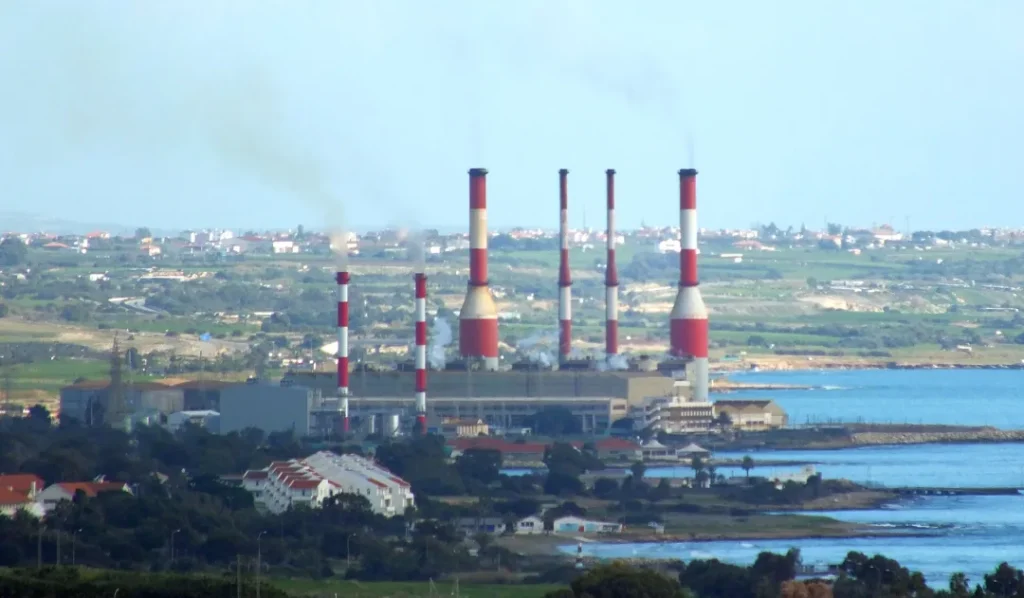

The Dhekelia power plant

Никосия, Кипр. Новые турбины, заказанные для электростанции в Декелии, могут поступить не раньше 2030 года, сообщили членам парламента в понедельник представители Управления электроэнергетики Кипра (EAC).


Контракт и пересмотренные сроки поставки

Председатель правления EAC Йоргос Петру сообщил, что по итогам тендера Siemens был заключен контракт на поставку трех турбин стоимостью 140 миллионов евро. Он сказал, что первоначальный срок поставки составлял два с половиной года с сегодняшнего дня, а поставка была запланирована на середину 2028 года, но две недели назад Siemens уведомил EAC о том, что на поставку уйдет четыре года.

Петру сказал, что EAC планировал предоставить Siemens льготы за каждый месяц раньше, чем через два с половиной года, но теперь компания рассчитывает на четыре года.

Причины задержки и дальнейшие шаги

Петру объяснил задержку международным спросом на турбины, сославшись на потребность в электроэнергии центров обработки данных в Соединенных Штатах. Он сказал, что EAC обсудил этот вопрос с министром энергетики и оценит спрос производителя, не исключая возможности отмены закупки турбин Siemens.

Мощность Декелии и сроки вывода из эксплуатации

Петру сказал, что некоторые существующие турбины в Декелии, работающие на мазуте, необходимо будет вывести из эксплуатации к 2029 году. Он сказал, что, если они не будут заменены к тому времени, может возникнуть дефицит в производстве электроэнергии, и выразил надежду, что природный газ начнет использоваться для выработки энергии к 2029 году.

Новые установки предназначены для увеличения мощности устаревшей электростанции в Декелии и дополнения существующих турбин, которым около 40 лет.


Как, по вашему мнению, возможная задержка или отмена поставок могут повлиять на планы Кипра по производству электроэнергии до 2029 года?
