Никосия, Кипр. Европейская комиссия потребовала от Кипра вернуть €67,2 млн, выделенных на строительство терминала по импорту сжиженного природного газа (СПГ) в Василико. На фоне уголовного расследования Европейской прокуратуры проект всё чаще называют «грандиозным скандалом», а в парламенте открыто говорят о коррупции и ошибках правительства.
Требование Брюсселя
Министр энергетики сообщил депутатам, что Еврокомиссия дала до 6 ноября крайний срок для возврата средств. Речь идёт о части гранта в €101 млн, выделенного через Европейское агентство по климату, инфраструктуре и окружающей среде (Cinea) в 2017–2018 годах.
Проблемный проект оказался под следствием Европейской прокуратуры (ЕОКЗР), которая расследует мошенничество при закупках, присвоение средств ЕС и коррупцию. В этом месяце стало известно, что проверяются банковские счета кипрских политиков и чиновников.
Обвинения в парламенте
Депутат от Akel Андреас Пашиуртидис предположил, что следствие изучает, кто именно мог получить личную выгоду от гранта. А Хрисис Пантелидис из Diko заявил: «Либо мы были идиотами, либо это коррупция. Некоторые люди “проели” деньги и отдали проект китайцам». Он прямо указал на министров энергетики и членов правлений Etyfa и Defa, принимавших решения.
Хотя имена не назывались, внимание обращено на бывшего министра энергетики Йоргоса Лаккотриписа, занимавшего пост в 2013–2020 годах.
Рост стоимости и провал сроков
По словам депутата Костаса Косты (Akel), изначально контракт на €500 млн быстро превратился в куда более затратное предприятие:
-
€25 млн дополнительно запросили из-за подорожания стали;
-
€40 млн уплачено за вывод судна FSRU из Шанхая;
-
€2,5 млн — за обслуживание судна «Прометей» в Малайзии;
-
€8 млн — за оборудование, которое подрядчик счёл излишним;
-
€10,5 млн уже потрачено на судебные издержки в арбитражном суде Лондона.

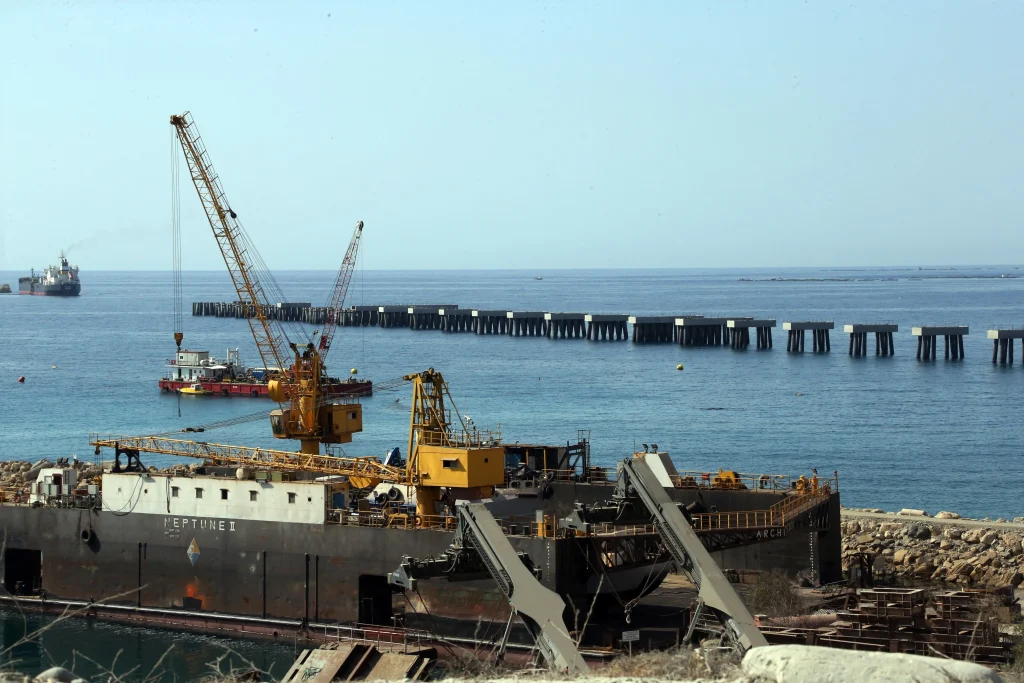

Проект, начатый в декабре 2019 года, должен был завершиться в июле 2022-го, но все четыре графика поставок сорваны. В июле 2024-го китайский подрядчик вовсе отказался от участия. По худшему сценарию, новый анализ может показать, что строительство придётся начинать заново, и Кипр получит газ лишь к 2029–2030 годам.
Нарушения при тендере
Генеральный аудитор в январском отчёте выявил многочисленные нарушения:
-
из трёх участников тендера были допущены только китайцы;
-
одна из компаний-победителей ранее штрафовалась в Греции за картель и была исключена из торгов на Кипре за коррупцию;
-
консорциум набрал меньше баллов при оценке, но результат «округлили» в его пользу;
-
изменённая тендерная гарантия фактически нарушала условия конкурса;
-
«эксперт» по эксплуатации не предоставил подтверждающих документов.
Несмотря на предупреждения аудитора и риск потерять €101 млн гранта ЕС, в ноябре 2019 года администрация Никоса Анастасиадиса настояла на срочном подписании контракта.
Дальнейшие шаги
Теперь выводы Европейской прокуратуры будут направлены генеральному прокурору Кипра, который решит, возбуждать ли уголовные дела. В парламенте тем временем продолжаются громкие заявления о масштабах коррупции и безответственности.
Как вы думаете, должен ли Кипр расторгнуть скандальный контракт и начать проект СПГ с нуля, даже если это отсрочит получение газа на годы?
